2021年7月24日,強臺風煙花籠罩寧波。恰逢天文大潮,受風、雨、潮三碰頭,多地累計降雨量突破歷史極值,三江干流洪水風險紅色預警。
7月25日,孔浦閘甬江側潮位高達3.72米創歷史記錄,超100年一遇設計水位,24小時降雨量接近20年一遇。作為江北區境內洪澇水直接外排入甬江的唯一通道,孔浦閘在這關鍵時刻發揮了不可替代的作用,累計開泵運行超過476小時,排水量總計超2030萬m3,保障了江北地區人民生命和財產的安全。
工程自建成以來,防潮標準從不足5年一遇提升至100年一遇,排澇標準從5-10年一遇提升至20年一遇。2019年-2021年,先后經歷了“利奇馬”、“米娜”、“煙花”等強臺風的多次考驗,整個工程運行安全可靠,受益江北四大街道共計80Km2國土面積,惠及人口約20萬。

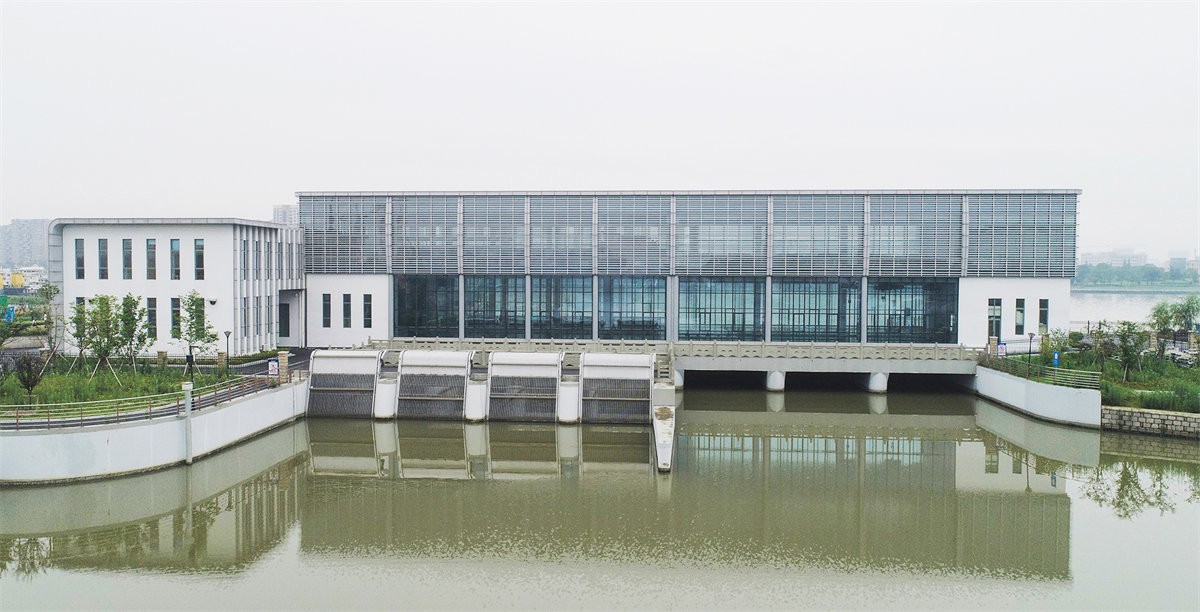

寧波市江北區孔浦閘站整治改造工程,是甬江防潮堤沿線、江北大河排水系統中的重要節點工程,承擔著排澇、擋潮雙重作用,是實現甬江干流防洪防潮封閉體系建立的關鍵性工程。

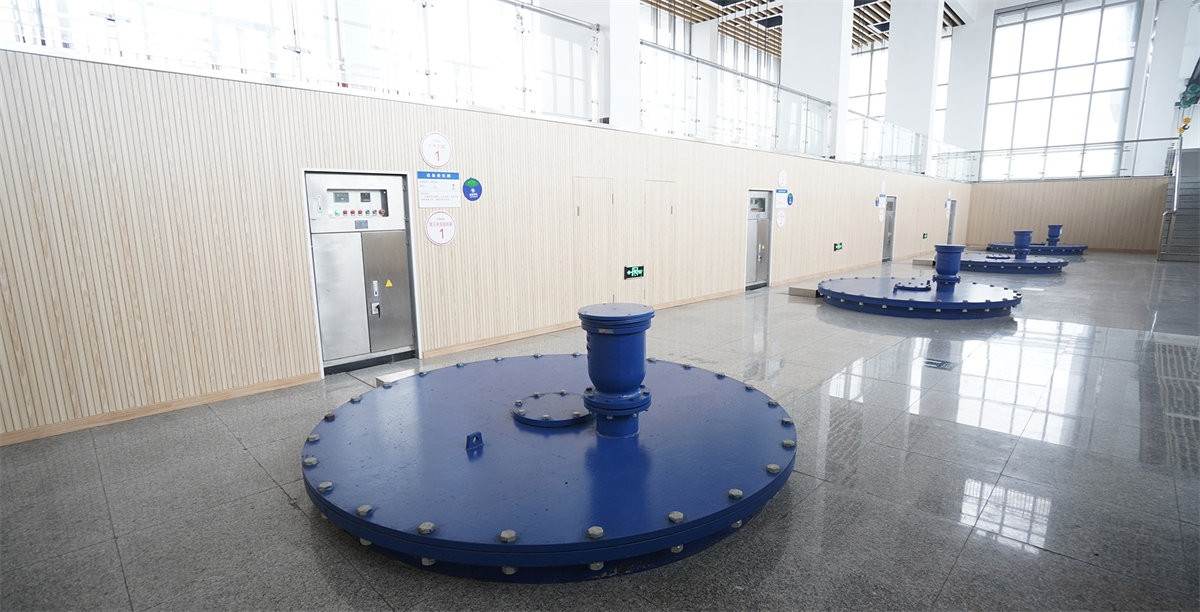

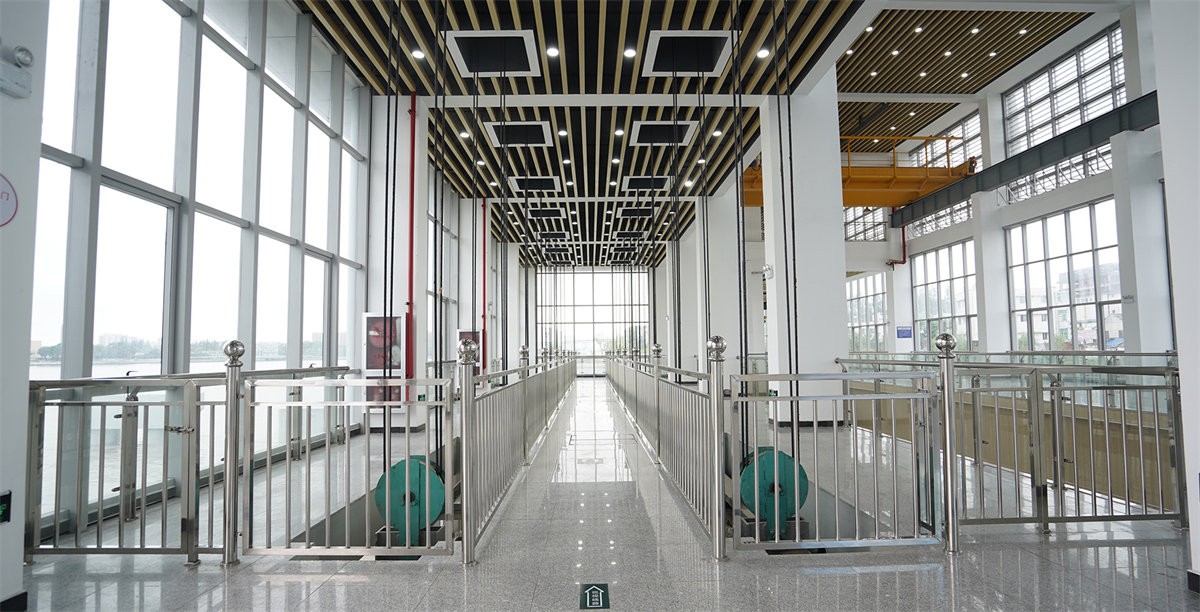

工程采用原址拆除改擴建方案,建設內容主要有水閘、泵站、管理房及交通橋組成。水閘總凈寬21米,最大過閘流量為139.9m3/s;泵站共設4臺潛水軸流泵,最大排澇流量40m3/s。工程完成總投資1.45億元。
本工程遵循國家建設程序,經江北區發改局審批立項,嚴格實行項目法人責任制等四制。項目參建各方圍繞質量保優良、安全無事故、工期不延誤、工地創文明、爭創大禹獎的建設管理目標,優質、高效地完成了建設任務。工程于2017年3月3日開工,2020年8月7日通過竣工驗收。

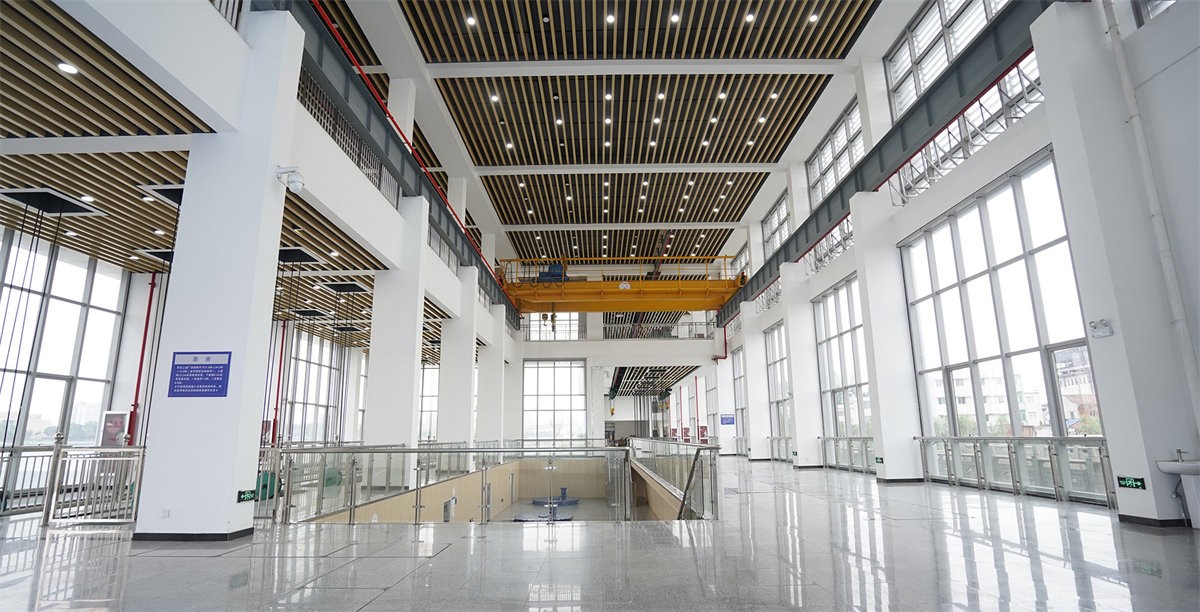

工程始終貫徹現代化水利工程設計理念,構建了BIM模型,實現了各專業間的協同設計,提高了設計效率,實現了精細化設計。

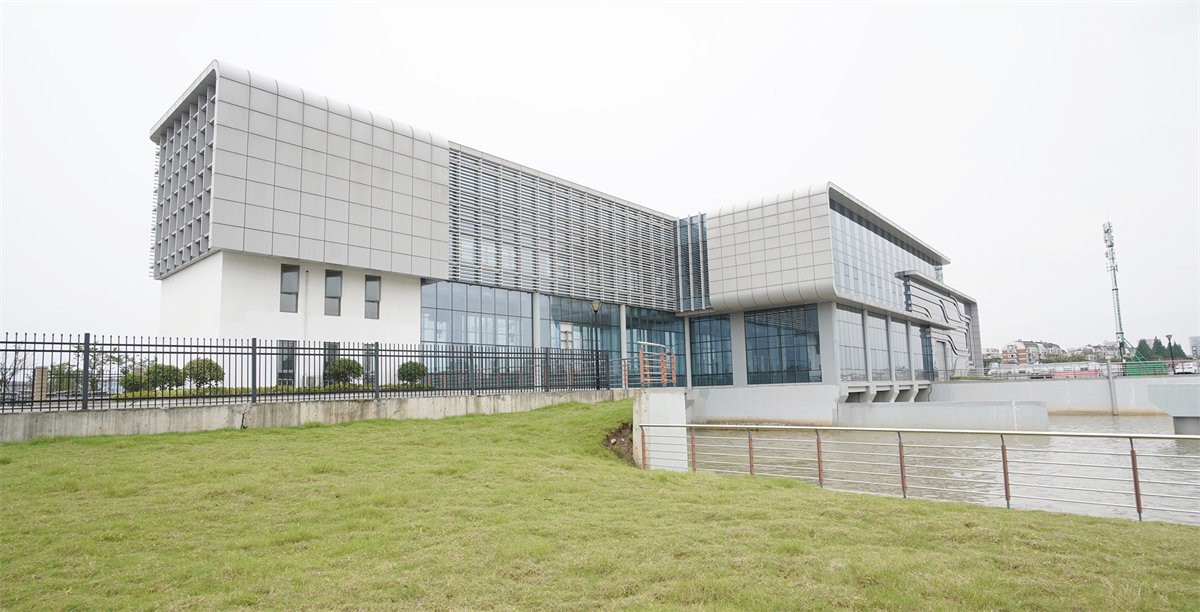

平面布置上,通過水力模型試驗,確定水閘軸線與甬江成74°,保證了水閘最優排水效率。帶有韻律感的金屬桿件的應用,詮釋了現代化水利設施的特點。本工程于2021年6月獲得寧波市建設工程優秀勘察設計獎。

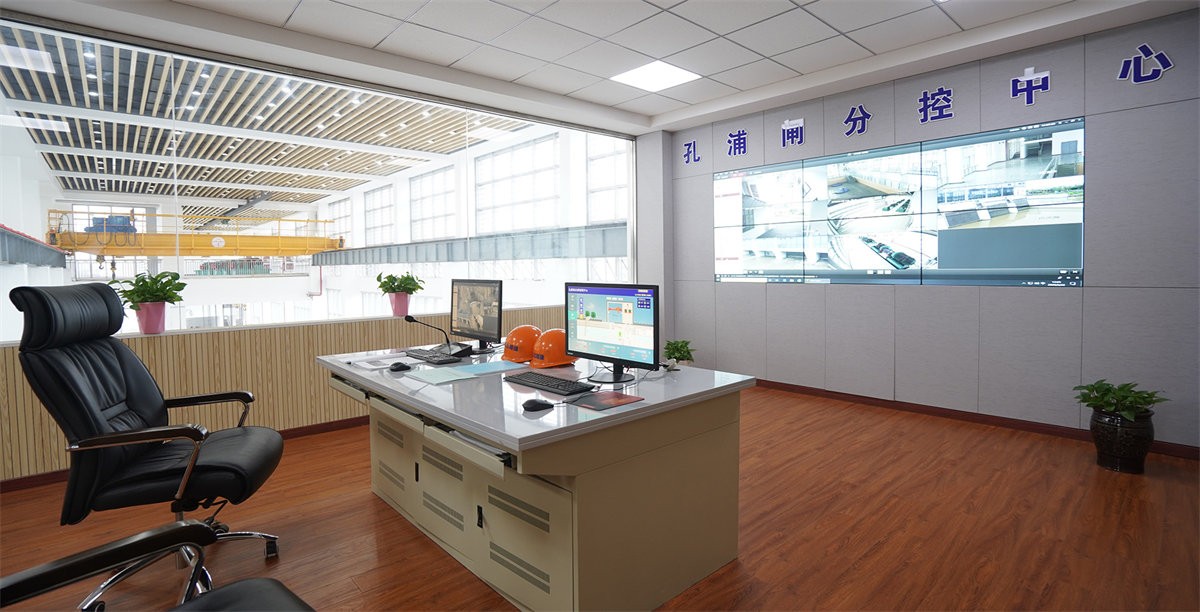

工程運用無人機航拍成果建立全周期360度影像,完整記錄施工全過程;以水利安全生產標準化一級標準為指導,大力推進標準化工地建設進度。
孔浦閘站圍堰位于江北大河河道中,地基為淤泥質軟土地基,《涌潮地區淤泥質地基土石圍堰施工工法》的研發并使用,為圍堰穩定和閘基干地作業創造了有利條件。

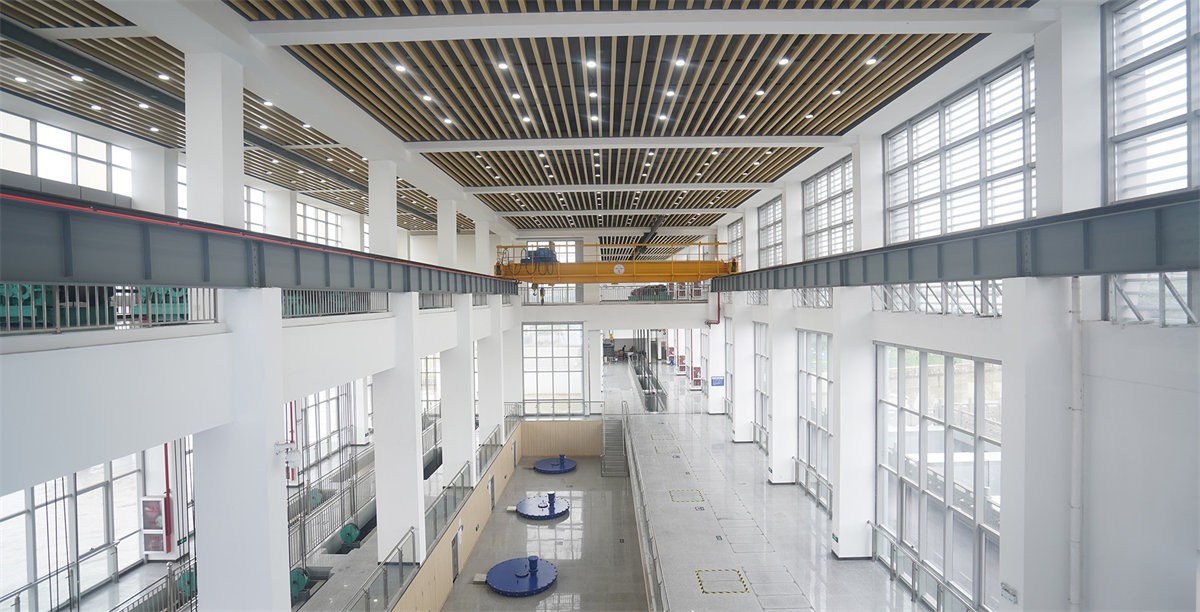

泵室流道曲線復雜、立模難度大,科技小組開展技術攻關,采用Dynamo參數化對泵站流道進行了異形體三維建模,實現了流道混凝土的整體澆筑,確保了流道流態符合設計要求。該成果榮獲國家實用新型專利。
施工中大力開展QC小組活動,《提高閘站玻璃幕墻施工一次合格率》和《提高鋼筋直螺紋套筒連接一次合格率》均榮獲中國水利工程協會QC小組1類成果。本工程已榮獲實用新型專利3項,省級以上工法2項,2019年度浙江省建筑施工安全生產標準化管理優良工地。
本工程主要分部工程質量等級均為優良,外觀質量得分率93.5%。經寧波市江北區水利工程質量與安全管理服務站核定:工程質量等級優良,已榮獲2019年度寧波市“甬江建設杯”優質工程獎、2020年度浙江省“錢江杯”優質工程獎。
河水安瀾,是所有水利人的夢想。治水強基,方能保一方平安。穿越半個世紀,孔浦閘見證無數風雨,一如既往守護這個城市的未來。
